向家壩水電站300拌合樓及場外線拆除

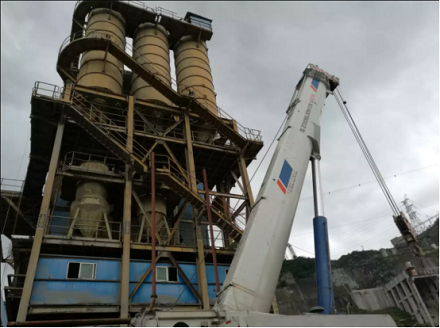

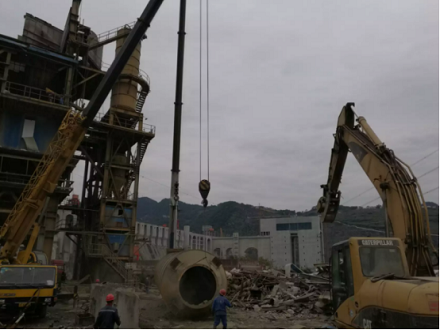

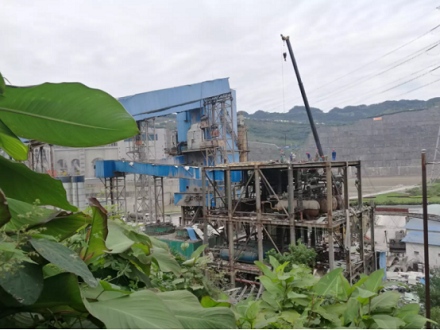

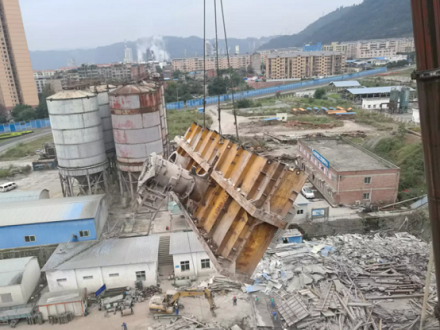

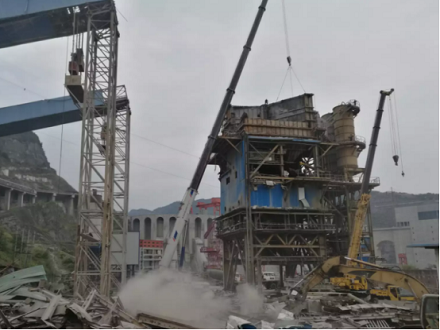

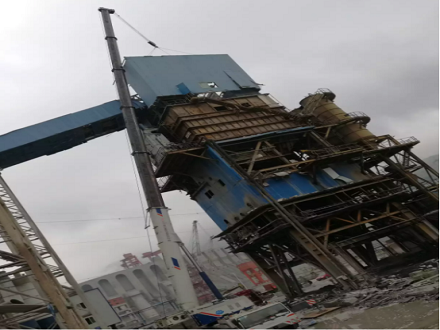

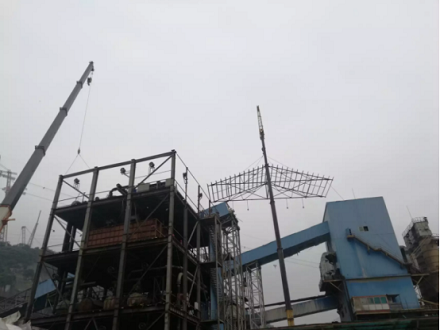

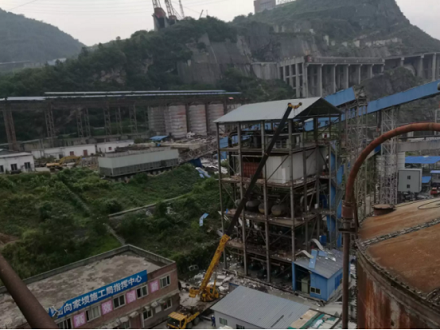

向家壩水電站右岸▽300m混凝土生產系統主要包含骨料輸送和篩分、骨料一次風冷和制冷樓、拌和樓、壓縮空氣站和供風、膠凝材料和外加劑等子系統組成,具有占地面積大、工藝線長、涉及設備多、拆除環境復雜等特點。本次拆除包括骨料二次篩分樓、骨料罐及膠凝材料罐、4×4.5拌和樓、制冷樓、外加劑車間、一次風冷車間及預冷倉、空壓站、變配電系統、膠帶機系統及其它輔助設施等。
從拆除場地情況及拆除手段布置方面考慮,按由低到高處拆除順序:
1#制冷樓、輸冰棧橋、冷卻塔→拌和樓、上樓棧橋→膠凝材料罐→外加劑車間→空壓站→一次風冷車間→預冷倉及膠帶機→骨料二次篩分系統→罐頂膠帶機→沙罐→骨料罐→變配電系統→水管、風管等剩余部分。
其中A1、A0-1、A0-2膠帶機設備及A1、A2、A0-1、A0-2、A0-4膠帶機結構(含雨棚)影響水電四局拆除的部分優先拆除。

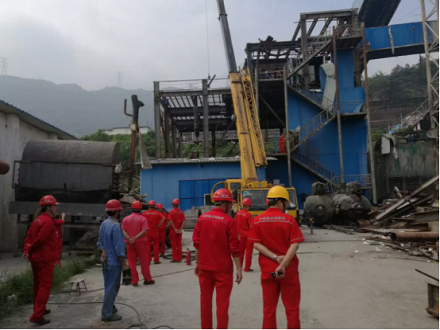

在公司龍總工的精心帶領下,全公司集中所有精干力量,5個月就圓滿安全完成拆除施工,受到三峽及葛洲壩等相關領導業主的一致好評。
