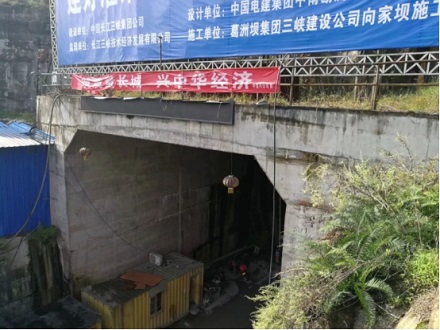

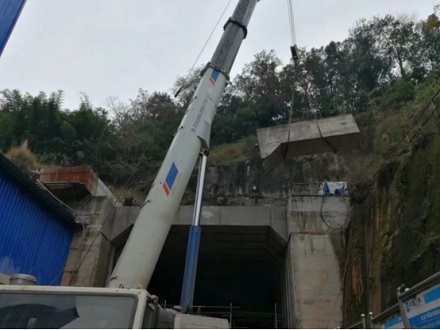

北干渠拱頂切割拆除現場
向家壩水電站灌區北總干渠首部取水隧洞工程,由連接段、進口閘室段、取水隧洞段及出口豎井、控制閘室組成。
已于2013年完成滑裂邊坡處理,并經過多年觀測,邊坡處于穩定狀態?,F(xiàn)擬組織北干渠出口豎井及工作閘門消力池結構施工,因隧洞出口明拱處于出口豎井及消力池結構內,根據設計圖紙要求,需將明拱頂部采用切割方法拆除,兩邊側墻保留作為出口豎井及消力池結構的一部分,不影響邊坡穩定。

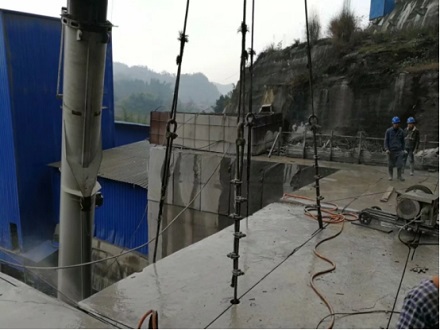

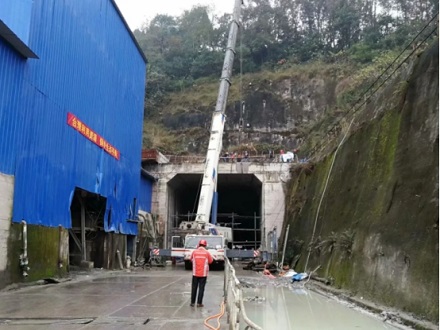

由于北干渠總工期緊張,為加快施工,擬在2018年汛后組織出口明拱頂部拆除,與N3主洞襯砌施工同步進行。結合明拱結構特點以及拆除要求,擬采用電動鏈鋸進行分塊切割拆除。

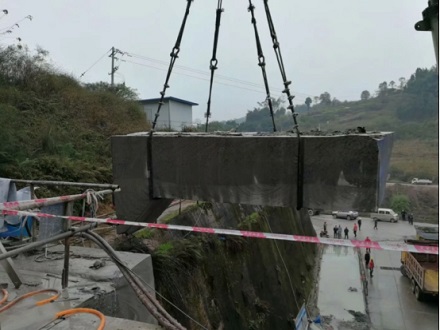

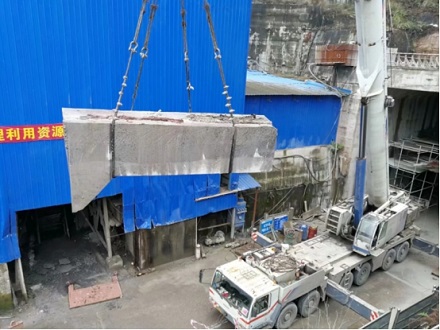

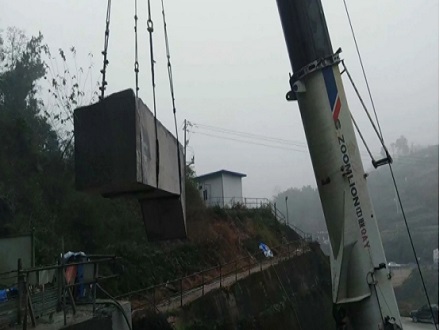

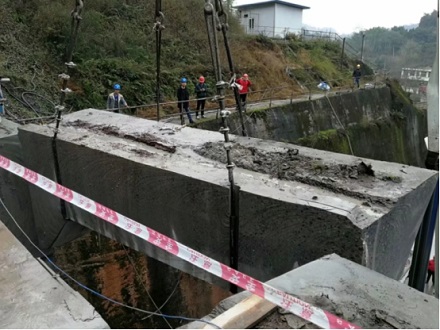

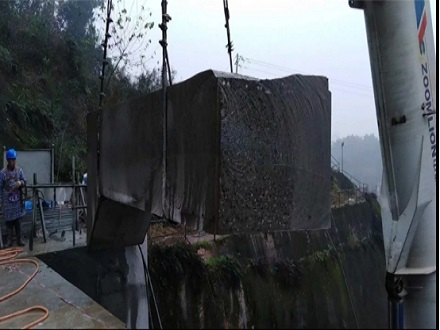

本標段施工范圍包含北總干渠取水隧洞出口約20m長的鋼筋混凝土明拱頂拱拆除;出口明拱頂部拆除平面尺寸為20*10.8m,最大分塊平面尺寸為1.6*1.6m,單塊最大重量50t,共分為14塊拆除。通過公司精干班組采用先進繩切割技術,安全圓滿完成施工任務!
